Restructuration et extension de l'École Descartes

Le projet de restructuration et de l’extension de l’école Descartes a débuté en 2021 par une phase de concertation entre les élus et les représentants des parents d’élèves, l’équipe éducative, les animateurs du périscolaire ainsi que les services techniques et la Direction Famille. L’objectif était de définir les besoins du projet au niveau des usages et du dimensionnement du pôle scolaire. La restructuration et l’extension de l’École Descartes répond à plusieurs problématiques : des espaces d’accueil insuffisants, des locaux à rénover et la mise en conformité au titre de l’accessibilité.

Travaux

La phase de travaux a débuté le 8 juillet 2024, il s’agit de retirer un modulaire pour proposer de nouveaux espaces :

    • L’ancien périscolaire devient un espace comprenant des salles de classe, des maîtres, BCD (bibliothèque centre documentaire) et RASED (réseau d’aides spécialisées aux élèves en difficulté),
    • Le modulaire une fois retiré, laissera place à une extension de 150 m² en rez-de-chaussée pour le périscolaire. Les 150 m² de l’étage seront dédiés aux salles de classe,
    • L’extérieur sera lui aussi aménagé. En effet, deux préaux d’une surface de 126m²(CE2-CM1-CM2) et 205m²(CP-CE1) seront créés dans les cours de récréation. De nouveaux aménagements sont en cours de réflexion, comme un parcours ludique, des terrains de sport et des éléments pour renaturer les extérieurs.

Les zones en rouge sont les nouveaux espaces de la restructuration et de l’extension de l’école Descartes : rez-de-chaussée, étage et préaux… Les zones en vert représentent les espaces qui seront reconfigurés :
BCD, RASED, salle polyvalente…

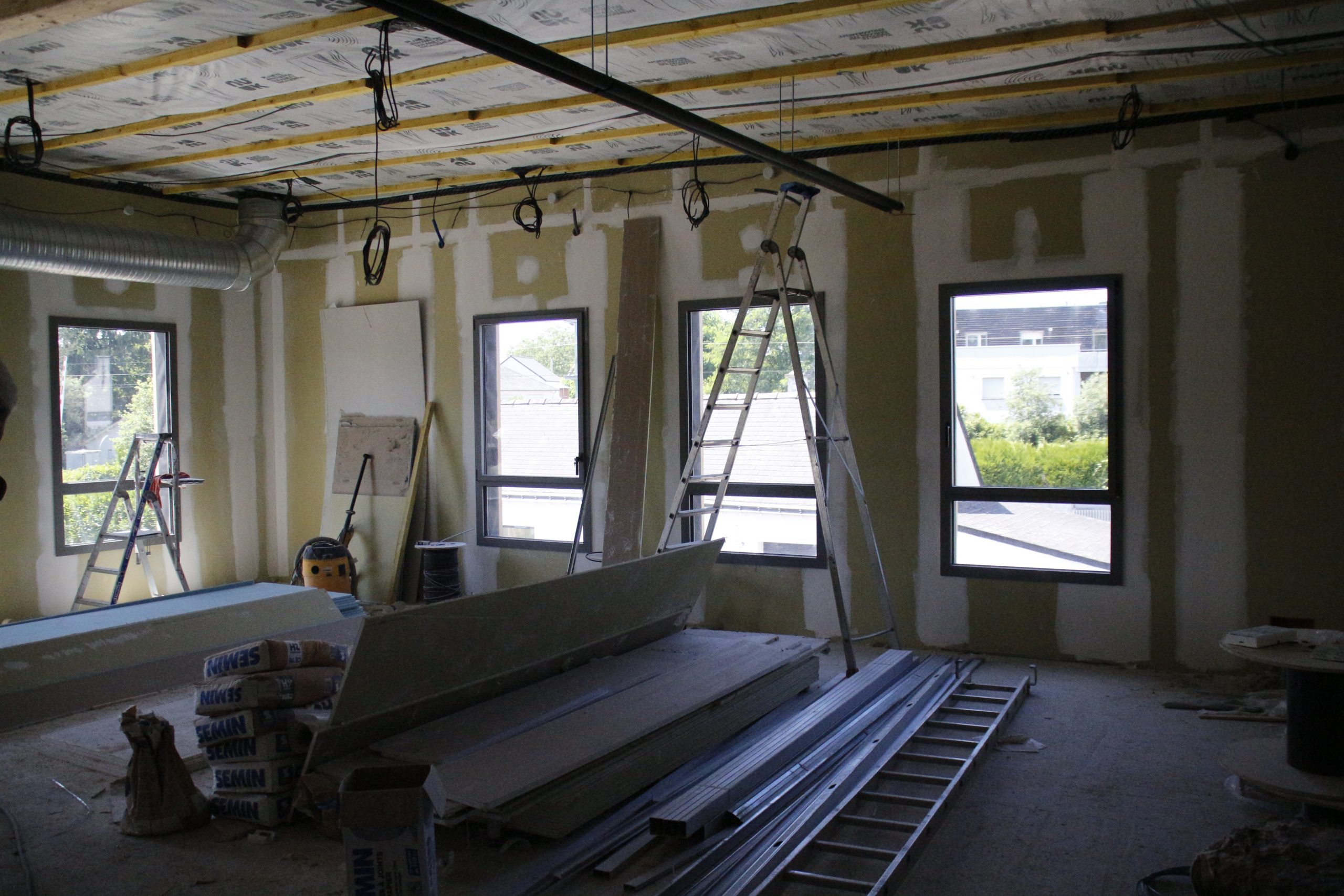

Les travaux seront effectués en site occupé durant l’année scolaire à partir du 8 juillet 2024 pour une durée approximative d’un an.

Planning des travaux

    • Secteur 1 : du 5 août 2024 au 30 mai 2025 (initialement du 8 juillet 2024 au 12 mars 2025)
      • Extension/aménagements intérieurs
    • Secteurs 2 et 5 : du 29 juillet au 31 octobre 2024 (initialement du 8 juillet au 12 septembre 2024)
      • Construction de l’auvent CP-CE1 (secteur 2)
      • Aménagements intérieurs (secteur 2)
      • Sanitaires (secteur 5)
      • Réserve (secteur 5)
    • Secteur 4 : du 18 octobre 2024 au 7 février 2025 (initialement du 19 août au 21 novembre 2024)
      • Restructuration/réaménagement intérieur
      • Salle des maîtres – Classe 07
    • Secteur 3 : du 2 janvier au 7 février 2025 (initialement du 17 juillet au 9 août 2024)
      • Construction de l’auvent CE2-CM1-CM2

Ce phasage vous est donné à titre indicatif et est susceptible de modification au fur et à mesure de l’avancée des travaux (météo défavorable, retard…).

Coût total de l'opération : 1 608 454 € (HT)

Les partenaires

CAF Loire-Atlantique : 300 000 €

ETAT-DETR : 140 000 €

MONTANT TOTAL DES AIDES : 440 000 €
